Slavnostní otevření nové lávky v Hradci Králové se blíží
Propojit centrum města s rozvíjející se lokalitou se zónou u Aldisu - za tímto účelem vznikl projekt nové lávky přes Labe v Hradci Králové. Propojení obou břehů (Smetanova a Eliščina nábřeží) nejvíce ocení pěší a cyklisté.
V roce 2014 se tento projekt stal vítězným návrhem architektonicko-konstrukční soutěže. Návrh mostní konstrukce byl velkou výzvou pro projektanty i architekty s ohledem na zadávací podmínky, jako například parametry lávky a její umístění, omezení s ohledem na rozvody inženýrských sítí a v neposlední řadě komplexní řešení daného území a napojení na stávající infrastrukturu města.
Konstrukční uspořádání

Konstrukce lávky je navržena jako nesymetrický spojitý nosník o dvou polích. Hlavní pole, překračující řeku Labe se zaručeným plavebním gabaritem a dvojici nábřežních stezek, má rozpětí 69 m. Vedlejší pole má rozpětí 32 m. Staticky se jedná o samokotvenou visutou konstrukci tvořenou mostovkou z prefabrikovaných dílců z UHPFRC, která je podepřena ocelovými vzpěrami a dvojicí visutých kabelů vedených podél jejich vnějších okrajů.
Podpůrné základové konstrukce

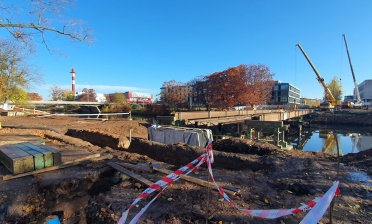

Lávka je založena pomocí mikropilot a ražených prefabrikovaných pilot. Ačkoliv použití prefabrikovaných ražených pilot u nás není zcela běžným řešením pro realizaci hlubinného založení, jejich použití využívá výhody prefabrikace, jako je vysoká kontrola kvality výroby a časová úspora na stavbě.

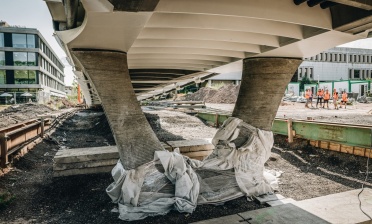

Spodní stavba je tvořena dvojicí krajních opěr a pilířem. Jak krajní opěry, tak pilíř vycházejí ze základních geometrických a vizuálních principů celé stavby. Jejich tvary jsou velmi složité a v kombinaci s požadavky na finální povrchy znamenaly pro zhotovitele výzvu.
Nosná konstrukce

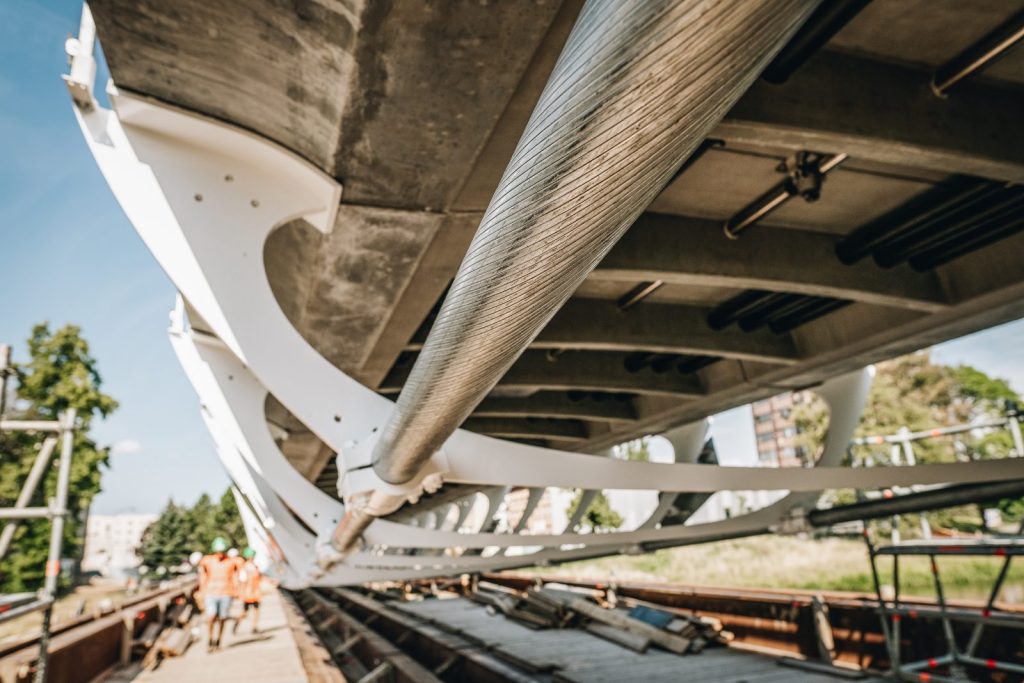

Hlavním nosným prvkem jsou čtyři uzavřené kabely o průměru 130 mm kotvené v mostovce pomocí pevných kotev na pilíři a aktivních kotev, které umožňují napínání na krajních opěrách. Jedná se o kabely z uzavřených spirálových lan systému Redaelli s životností 100 let.
Postup výstavby

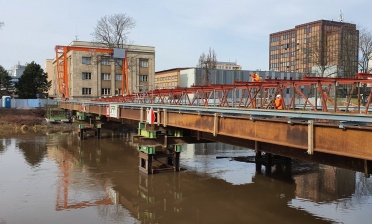

Lávka se nachází v centru města a s ohledem na charakteristiku okolí byl pohyb na staveništi omezen těsným prostorem. Navíc se v prostoru stavby nachází 27 různých inženýrských sítí, které se přednostně ještě před zahájením výstavby musely ochránit, vymístit či přeložit.
Dne 29. června 2022 byla za dodržení přesně stanoveného postupu a podrobné výpočetní analýzy realizována finální aktivace konstrukce. V jednotlivých krocích docházelo k postupnému napínání hlavních nosných lan, čímž se postupně eliminovaly síly v podpůrné konstrukci.
Konstrukce byla celou dobu pod dohledem a zároveň monitorována. Je vystrojena čidly pro systém dlouhodobého kontinuálního monitorování, jehož výsledky jsou porovnávány s teoretickou předpovědí. Jedná se opravdu o zcela výjimečnou konstrukci.
Dokončení stavby a uvedení do provozu

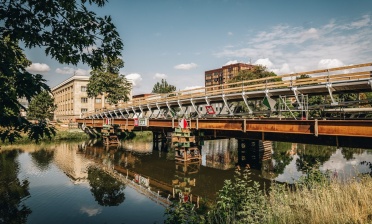

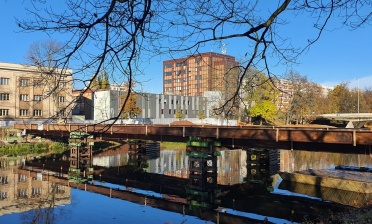

V srpnu 2022 byla dokončena výstavba nosné konstrukce. Hned po té proběhla výroba prvků vybavení lávky – zábradlí, mostní závěry, osvětlení a zároveň byly započaty úpravy území okolo lávky a všech navazujících komunikací. Dnes už uvádíme lávku do provozu a termín jejího
slavnostního otevření je ve čtvrtek, dne 2. 3. 2023 ve 13 hodin.
„Je oprávněné předpokládat, že se lávka stane významnou dominantou této části Hradce Králové a bude znamenat milník v možnostech návrhu a výstavby mostních konstrukcí s využitím současných technologií a know-how“, uvedl doc. Ing. Lukáš Vráblík, Ph.D., FENg., technický ředitel ve společnosti Valbek, spol. s r.o.
Poděkování za úzkou spolupráci všem zúčastněným partnerům (autor návrhu, projektant RDS a zhotovitel):
Ing. Petr Harazim, Ph.D, Valbek, spol. s r.o.
Ing. arch. akad. arch. Libor Kábrt, GEM Vision
